酉陽首個風電項目完成首臺風機吊裝
近日,隨著5號風機最后一支葉片平穩升空并成功對接,酉陽縣首個風電項目——華電酉陽荊竹壩項目首臺風機順利完成吊裝,標志著該項目進入全速建設階段。
據介紹,該項目建設地點位于酉陽縣后坪鄉,規劃建設5臺風力發電機組、13.65公里外送線路、1座110千伏升壓站、23公里道路及相關配套工程,裝機容量達30MW,預計年上網電量約0.63億度。項目建成后將有助于優化當地能源結構、提高電力供應穩定性、推進節能減排,并助力地方經濟高質量發展。
為保障工程順利推進,華電重慶新能源公司成立工作專班,制定專項施工方案,統籌推進資源配置和現場管理。公司分管負責人常駐項目現場,協調解決建設過程中存在的困難和問題,確保各項工作穩步推進。

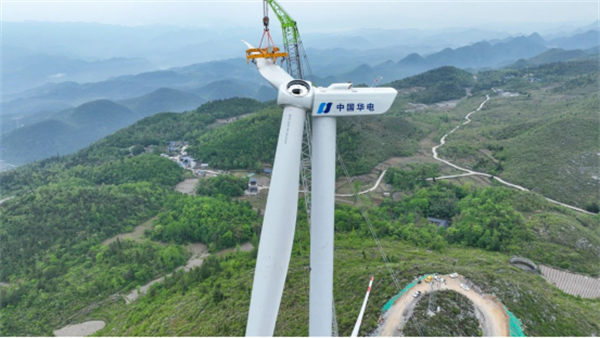

施工作業現場。華電重慶新能源公司供圖
此次完成吊裝的風機塔筒高115米,單支葉片長97米,拼裝后葉輪直徑達200米,使用一臺800噸履帶吊與一臺80噸履帶吊協同作業。面對山地地形復雜、物資運輸難度大等實際挑戰,項目團隊提前制定吊裝專項方案,并與屬地政府、電力通訊保障部門、參建單位等密切協作,完成道路改擴建及障礙物清除,確保運輸通暢。
施工過程中,項目團隊對關鍵工序反復推演,嚴格執行起重作業安全規范,強化現場安全管理,確保吊裝各環節高效銜接?,F(xiàn)場還密切關注天氣變化,合理安排吊裝時機,嚴控對接質量并完成高強螺栓緊固力矩驗收,有效克服作業區域狹小、風速變化頻繁等不利因素,高效完成吊裝任務。
下一步,華電重慶新能源公司將緊盯后續風機吊裝進度,加快推進項目建設,全力沖刺項目并網發電節點,確保如期實現投產,為華電在渝高質量發展作出新的更大貢獻。(王嚴燕)
